聯系人:張經理
電 話:0532-87632766
手 機:15224453688
傳 真:0832-87632766
維修基地:青島市李滄區重慶中路752號

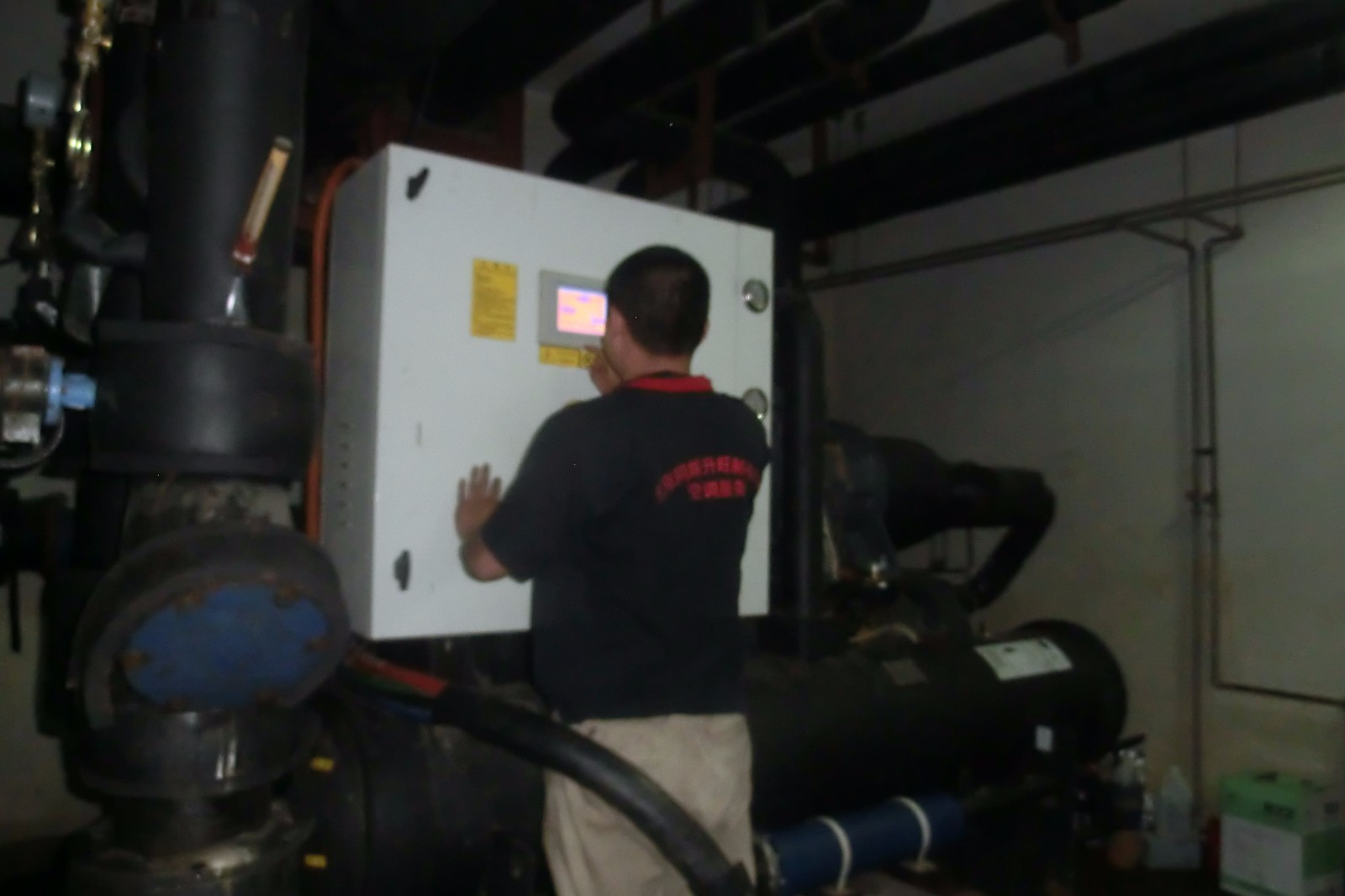

1、化學清洗施工步驟:
1) 系統快速補水,水位控制在正常安全運轉。
2) 參加化學清洗的所有管道及設備通水,系統正常運轉,高位及相對高位排氣、低位及相對低位控制排污。
3) 檢查系統各處有無漏水,及時處理漏點。
4) 控制好水位,若有水位自動控制或水位報警系統應盡量投入使用,并保持吸水口水位處于安全水位。
5) 檢查并確認各末端設備的運行狀態。
6) 粘泥剝離投加ECH-98生物殺菌劑及ECH –964生物殺菌劑。
7) 粘泥剝離清洗時間約8-24小時,每小時測定濁度,當濁度不再上升,確認除濁反應終止后開始漂洗,漂洗干凈后立即轉入化學清洗階段。
8) 化學清洗階段,投加化學清洗劑 ECH-100 大分子螯合物清洗劑,開泵循環24-48小時以上,化學清洗階段應重點檢查末端,加強末端排污管理,并保證正常使用。
9) 化學清洗前,在膨脹水箱或方便察看位置放置銹掛片及新掛片(碳鋼)。
10) 每2小時/次 分析項目:pH、濁度、總鐵、清洗劑濃度。
11) 水位降低適當補水,根據清洗劑濃度曲線追加藥劑。
12) 繪制濁度、總鐵曲線。濁度、總鐵由低到高,超于穩定,清洗劑濃度穩定并不再下降后,認為達清洗終點,并在合適位置檢查系統管線。
13) 進行水置換漂洗系統排污水,補水、漂洗、排污、拆洗系統中可拆的各過濾網并漂洗至水濁度≤20度,總鐵≤1.5mg/L,漂洗結束。
14) 清洗結束取出掛片,觀察掛片表面情況,照相并測定掛片腐蝕速率。
2、化學鍍膜施工步驟:
1) 制系統水位,實際操作需控制在泵能安全運轉,不能影響正常使用。循環水濁度<20度管道通水系統運轉,檢查各處無漏水點。
2) 連通所有末端設備,系統管道通水運轉。
3) 投加鍍膜劑ECH-200化學鍍膜劑連續運轉24小時。
4) 每小時測定藥劑濃度,不足時追加藥量,測定PH 、M堿度。
5) 化學鍍膜前在水池中放置碳鋼及銅掛片。
6) 調正PH后運轉24小時,投加ECH-328冷卻水復合水處理劑及ECH-808冷凍水復合水處理劑。
7) 再循環24小時,然后根據情況排水,稀釋?zhuān)D入系統調試階段。
8) 取樣分析:四小時一次測定pH、M堿度、濁度、鈣硬度、總鐵、電導率。
